发泡混凝土的施工工艺流程是一个系统性的工程,可分为现场浇筑和预制制品两大类。以下是应用较广泛的现场浇筑施工工艺流程,分为施工前准备、施工过程和施工后养护三个阶段,并附上关键控制点。
第一阶段:施工前准备
基层处理:
清理:将结构基层(楼板、地基、屋面等)的杂物、灰尘、油污彻底清除干净。
湿润:浇筑前,对干燥的基层进行充分洒水湿润,但不得有明水。目的是防止基层过快吸收浆料水分,导致开裂或粘接不牢。
检查:检查基层平整度、坡度,设置好标高控制点(灰饼或冲筋)。
设备与材料准备:
发泡机与搅拌系统:检查发泡机、水泥浆搅拌机、输送泵及管道是否清洁、运转正常。
发泡剂:按厂家推荐比例,用专用稀释设备配制好发泡剂溶液。
原材料:备足水泥(通常为普通硅酸盐水泥或硫铝酸盐水泥)、掺合料(粉煤灰、矿渣粉等)、外加剂(减水剂、早强剂等)和水。根据设计密度进行实验室配比试验。
辅助工具:准备尺杆、抹子、压实滚筒等。

第二阶段:施工过程(核心流程)
这是一个 “双系统并行、混合输送” 的过程:
制备泡沫:
将配制好的发泡剂溶液通过发泡机,利用物理机械方式(加压或高速旋转)引入空气,生成稳定、细腻的泡沫。泡沫的质量(泡径、稳定性)直接影响成品质量。
制备水泥浆/砂浆:
在搅拌机中,按设计配比将水泥、掺合料、水和外加剂搅拌均匀,制成无团块、流动性好的浆料。
混合与泵送:
将制备好的水泥浆和泡沫同时输送至静态混合器或带搅拌装置的输送泵中,进行充分、均匀的混合,形成流态的泡沫混凝土浆体。
通过管道泵送至施工浇筑面。这是核心环节,混合比例直接决定浇筑体的湿密度。

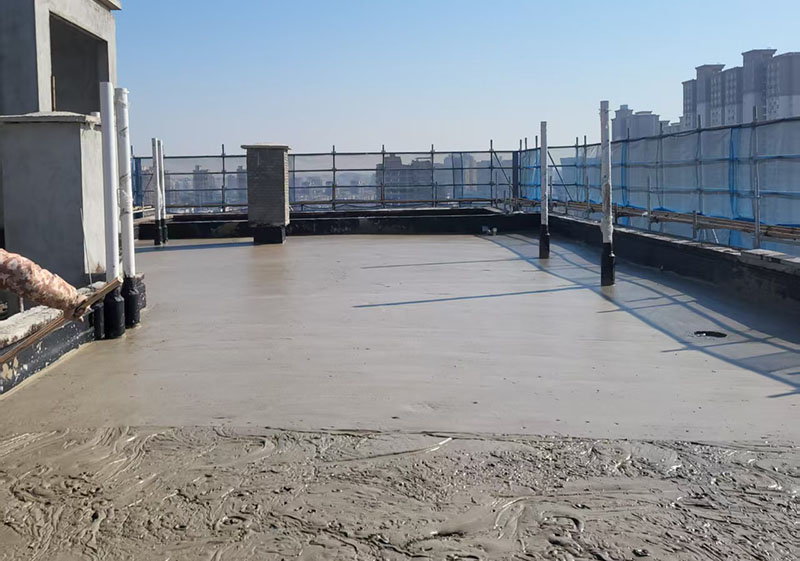

浇筑与摊铺:
分层浇筑:对于厚度大于30cm的工程,建议分层浇筑,每层厚度宜控制在30-50cm。下层初凝后方可浇筑上层。
控制浇筑高度:自由倾落高度不宜超过1米,防止泡沫破裂导致密度不均。
摊铺平整:使用尺杆或轻型刮板将浆料沿标高控制点刮平。严禁使用振动棒振捣,应采用轻型滚筒稍作滚压以辅助消泡和表面平整。
表面修整与压实:
在浆体初凝前(通常浇筑后2-4小时,具体视温度和添加剂而定),进行表面二次抹平修整。
对于有上人、上车承载要求的面层,可在修整后使用轻型压实设备进行表面压实,提高表层强度和平整度。

第三阶段:施工后养护与保护
养护:
覆盖保湿:浇筑完毕后,应立即用塑料薄膜或无纺布覆盖表面,防止水分过快蒸发。
洒水养护:终凝后(通常24小时后),开始定期洒水养护,保持表面湿润。养护周期一般不少于7天,重要工程养护14天。
注意事项:养护初期严禁上人踩踏、负重。
切缝与成品保护:
切割伸缩缝:大面积浇筑时,为防止收缩开裂,在养护3-7天后,按设计间距切割伸缩缝。
成品保护:在达到设计强度前,对浇筑体进行防护,避免受到冲击、荷载破坏。
关键控制点与注意事项
密度控制:通过严格控制泡沫与水泥浆的体积比来控制湿密度,这是保证导热系数、强度等指标的关键。
环境温度:施工环境温度宜在5℃-35℃之间。低于5℃需采取保温措施,高于35℃需加强保湿养护防止开裂。
泡沫质量:泡沫必须稳定,泌水率低,半消时间(泡沫损失一半体积的时间)应满足要求(通常>1小时)。
连续施工:确保设备连续供料,避免施工缝处出现密度差或冷缝。
安全环保:施工人员需佩戴口罩、手套等防护用品,避免浆料长时间接触皮肤。清洗设备的废水应妥善处理。
预制制品工艺流程(简述)
与现场浇筑不同,预制工艺在工厂完成:
配料、混合、浇筑至模具中。
静停预养(发泡稳定和初凝)。
脱模。
进入恒温恒湿养护室进行标准养护(蒸汽养护或温水养护)。
检验、堆放、出厂。

总结:发泡混凝土现场浇筑的工艺流程核心在于 “制泡、制浆、混合、泵送、养护” 五个环节,每个环节的精细控制是保证最终工程质量(密度均匀、强度达标、不开裂)的根本。
